Zakończenie prac na Dobrego Pasterza coraz bliżej!

Do ponownego otwarcia ulicy zostało już tylko kilka dni – planujemy je na 5 grudnia o godzinie 22:00. Co zrobiliśmy w ciągu ostatniego tygodnia?

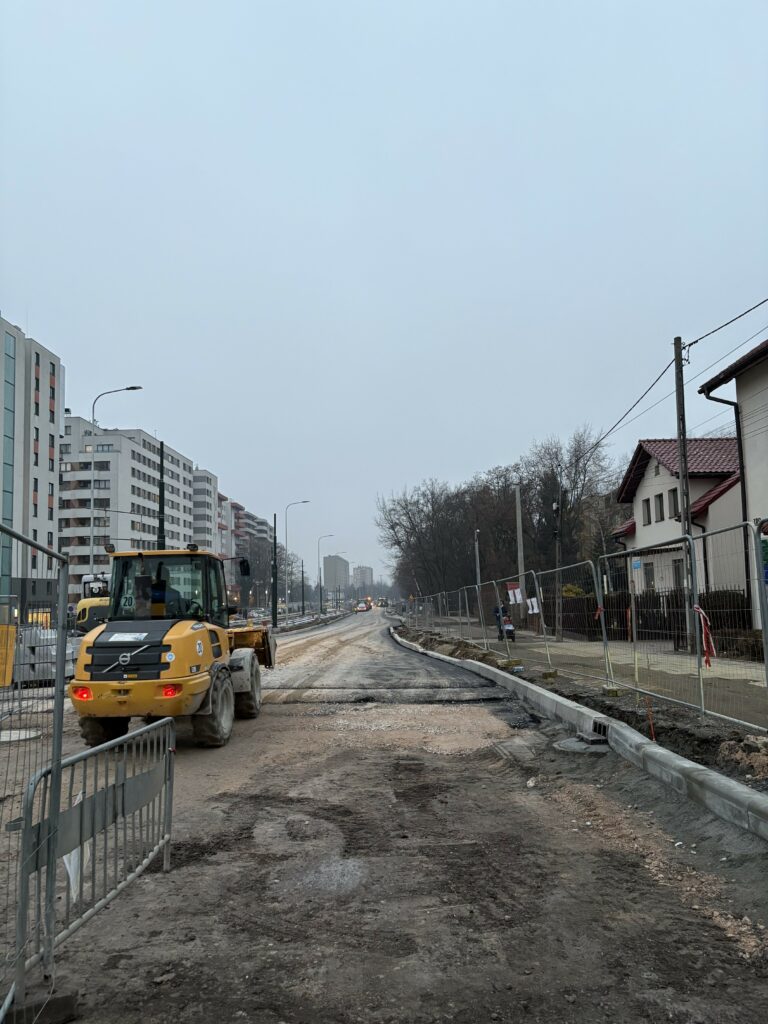

📍 Warstwy bitumiczne położone są na 300 metrach bieżących drogi, a do czwartku zakończymy brakujące 450 metrów,

📍 Jutro, 2.12, kończymy budowę krawężników,

📍 Kończymy prace nad torowiskiem – przejazd tramwajowy przy Biedronce jest już gotowy, a przy ulicy Krzesławickiej będzie skończony do końca tygodnia,

Do końca tygodnia przygotujemy również organizację ruchu – znaki pionowe i oznakowanie poziome na drogach. Kończymy również prace nad zatokami autobusowymi. Ze względu na konieczność odczekania 28 dni po wykonaniu betonowania, autobusy będą musiały jeszcze przez kilka tygodni zatrzymywać się na drodze (za wyjątkiem zatoki przy budynku Straży Miejskiej, która była oddana wcześniej).

Jesteśmy już naprawdę blisko – dziękujemy, że wytrwaliście z nami!
