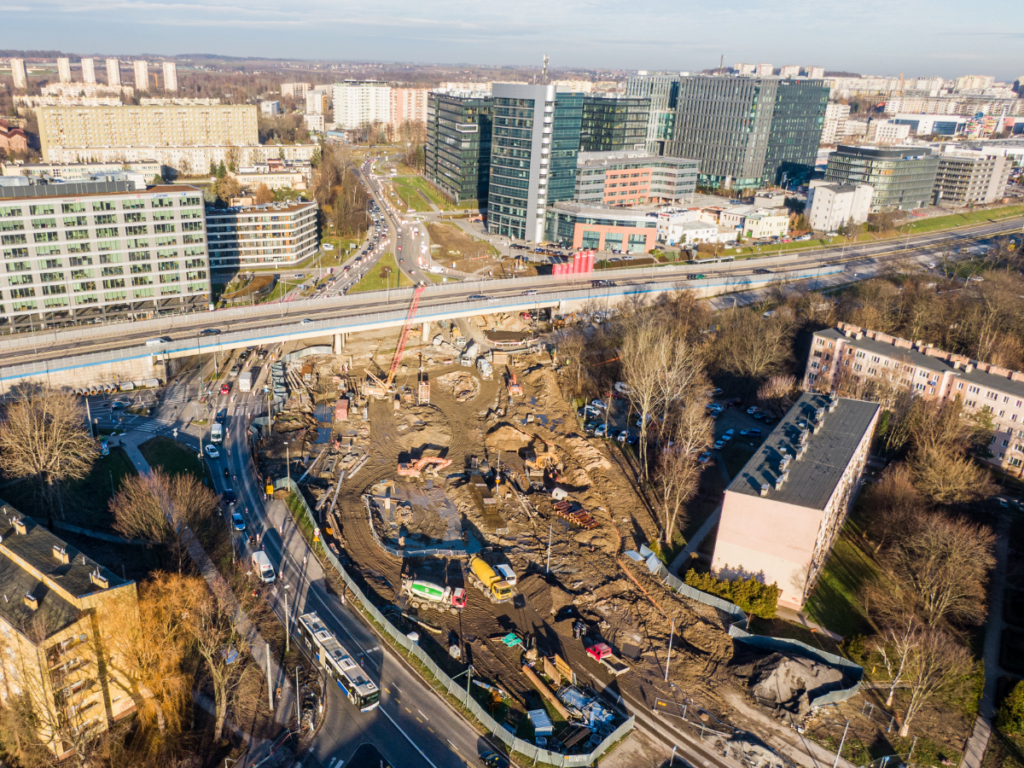

Podsumowanie prac w lutym

To już ósmy miesiąc prac przy budowie linii tramwajowej do Mistrzejowic. Jakie są dotychczasowe postępy i co nas czeka w marcu? Opowiadamy.

W związku z postępującą budową tunelu, 24 lutego została wprowadzona czasowa organizacja ruchu (COR etap 2.3). Pojawiły się zamknięcia i zwężenia jezdni. Na ul. Lublańskiej ruch pomiędzy rondem Polsad i rondem Barei obywa się wyłącznie po zachodniej jezdni, na której wyznaczono po jednym pasie ruchu dla każdego kierunku. Dodatkowo, pojawiło się tymczasowe skrzyżowanie z ul. Lublańską na wysokość wyjazdu z ul. Promienistych, gdzie zostaje przekierowany ruch pojazdów od i do al. Bora-Komorowskiego. Więcej

Przez cały miesiąc trwały intensywne prace związane z przebudową Sudołu Dominikańskiego. Do końca miesiąca zamontowaliśmy 87 elementów prefabrykowanych, które dają łączną długość aż 174m nowego kanału. Więcej

W tym miesiącu odbyły się trzy sesje Rady Budowy (1, 15 oraz 29 stycznia), w której uczestniczyli przedstawiciele Partnera Prywatnego oraz Podmiotów Samorządowych, w tym Rady Dzielnic III Prądnik Czerwony i XV Mistrzejowice, oraz zainteresowani mieszkańcy.   

Pod koniec lutego odbyło się spotkanie z mieszkańcami dotyczące nasadzeń w rejonie ul. Lublańskiej. Wraz z przedstawicielami Zarządu Zieleni Miejskiej w Krakowie omówiliśmy szczegóły w zakresie gatunków drzew i krzewów, ich ekspozycji oraz optymalizacji układu, który odpowiada na potrzeby mieszkańców.

Co w marcu? 

W połowie miesiąca planowane jest wdrożenie czasowej organizacji ruchu etap 2.4. Zmiany będą dotyczyły ulicy Młyńskiej i przesunięcia obecnej przełączki w kierunku północnym. Dodatkowo wyłączone będzie skrzyżowanie ul. Miechowity z ul. Młyńską, a dojazd będzie się odbywał objazdem przez ul. Stanisława ze Skalbmierza.

Zaczynamy przygotowania i niwelację terenu pod wykonanie prac żelbetowych na stacji „Rondo Polsad” oraz będziemy spawać głowice baret, czyli docelowych słupów podtrzymujących strop stacji. W marcu rozpoczynamy również głębienie ścian szczelinowych na stacji „Rondo Młyńskie” i komorze rozjazdowej KST. Będzie to rozpoczęcie robót konstrukcyjnych na tym etapie prac tunelowych. Ponadto, prace będą również obejmowały budowę platform na rondzie Młyńskim, pod estakadą w ciągu ul. Bora Komorowskiego oraz wykop pod ich budowę na ul. Lublańskiej.

Będziemy kontynuować prace związane z Sudołem Dominikańskim, które obejmują między innymi dalszy montaż elementów prefabrykowanych i korytowanie zachodniego odcinka ul. Młyńskiej.

Podobnie jak w poprzednich miesiącach, kontynuowana będzie przebudowa licznych sieci podziemnych.

Poniżej prezentujemy film dokumentujący ósmy miesiąc prac:

Czytaj dalej

Utrudnienia w ruchu pieszym na ul. Meissnera

Od poniedziałku, 4 marca, pieszych na fragmencie ul. Meissnera czekają utrudnienia. Ruch zostanie przekierowany z chodnika znajdującego się po zachodniej stronie na chodnik wschodni. Utrudnienia potrwają tydzień.

Ze względu na prowadzone prace przygotowawcze związane z przebudową sieci podziemnych od poniedziałku, 4 marca, chodnik przy ul. Meissnera między przejściem dla pieszych przy stadionie Klubu Sportowego Wieczysta Kraków a przejściem dla pieszych przy ul. Chałupnika będzie zamknięty.

Utrudnienia potrwają przez tydzień, do poniedziałku 11 marca.

Czytaj dalej

Zmiany organizacji ruchu na ul. Lublańskiej

W północnej części Krakowa kierowców czekają kolejne tymczasowe zmiany w organizacji ruchu. W związku z postępującą budową tunelu linii tramwajowej do Mistrzejowic, od 24 lutego zamknięcia i zwężenia jezdni pojawią się na ulicy Lublańskiej.

Co się zmieni?

  • Na ul. Lublańskiej ruch pomiędzy rondem Polsad i rondem Barei obywać się będzie po zachodniej jezdni, na której wyznaczone będzie po jednym pasie ruchu dla każdego kierunku.
  • Wschodnia jezdnia ul. Lublańskiej od ronda Polsad do ronda Barei będzie całkowicie wyłączona z ruchu.
  • Ruch pojazdów od i do al. Bora-Komorowskiego zostanie przekierowany na tymczasowe skrzyżowanie z ul. Lublańską na wysokość wyjazdu z ul. Promienistych,
  • Przystanek autobusowy Olsza II 02 przy ul. Lublańskiej zostanie przeniesiony o ok. 30 m na północ.

Czasowa organizacja ruchu na południe od ul. Miechowity pozostanie bez zmian (etap 2.2): [link]

Czasowa organizacja ruchu etap 2.2

Nowa organizacja ruchu zostanie wprowadzona 24 lutego, od godziny 5.00 rano.

Czytaj dalej

10,5/11, czyli jak zmieniamy projekt KST IV

Podczas dzisiejszej, siódmej już, prowadzonej z udziałem mieszkańców, rady budowy poruszane były kwestie sposobu realizacji inwestycji w rejonie ul. Lublańskiej. W sierpniu ubiegłego roku Prezydent Krakowa zadeklarował, że do projektu KST4 wprowadzone zostaną zmiany postulowane przez mieszkańców, mieszczące się w ramach decyzji ZRID. Dziś, po przedstawieniu przez Partnera Prywatnego wyników analiz finansowych, formalnych i technicznych, możemy potwierdzić, że 10 z 11 zmian zostanie wprowadzonych do projektu.

Dla 10 zaproponowanych zmian istnieje możliwość ich wprowadzenia, bez wpływu na termin realizacji zadania. W przypadku korekty na ulicy Lublańskiej, od ronda Polsad do ronda Barei, po stronie zachodniej, nie ma takiej możliwości. Po konsultacjach z instytucjami odpowiedzialnymi za nadzór nad inwestycją, została podjęta decyzja, aby zrealizować go zgodnie z wydaną decyzją ZRID.

Koszt prac w tym obszarze został oszacowany na 6 milionów złotych. Dodatkowo, miasto musiałoby pokryć koszty finansowania kredytu związane z przedłużeniem realizacji projektu, na poziomie około 10 milionów złotych miesięcznie. Biorąc pod uwagę czas potrzebny na wprowadzenie korekt w dokumentacji, ponownych uzgodnień i procedowanie samej decyzji, projektant oszacował czas pozyskania decyzji na około 6 miesięcy. Oznacza to wzrost kosztów realizacji projektu o 50–60 milionów złotych.

Natomiast wprowadzone zostaną korekty szerokości pasów ruchu i rodzaju nasadzeń zamiennych. Przestrzeń uzyskana poprzez zwężenie wewnętrznych pasów ruchu do szerokości 3 metrów będzie przeznaczona na zagospodarowanie zielenią po stronie zewnętrznej. Podniesione zostaną standardy projektowanych nasadzeń – obwód drzew będzie wynosić 20–24 cm, lub więcej, w miarę możliwości. Zastosowane zostaną gatunki dobrze radzące sobie w warunkach miejskich. Ponadto propozycja projektanta pozwala na wykonanie nasadzeń drzewa w dwóch płaszczyznach, co spowoduje, że bilans zieleni się nie zmieni a jej jakość znacznie wzrośnie. Pozostawiona zostanie rezerwa pozwalająca na wprowadzenie w razie potrzeby ekranów akustycznych.

Raz jeszcze zapewniamy, że wspólnie z Partnerem Prywatnym dokładamy wszelkich starań, by odpowiedzieć na wpływające do nas oczekiwania mieszkańców. Zachęcamy do kontaktu poprzez punkt informacyjny oraz infolinię. Dołożymy wszelkich starań, by odpowiedzieć na Państwa pytania.

W serwisie YouTube znajdą Państwo zapisy rad budów, a w nich szczegółowe wyjaśnienia osób prowadzących inwestycję w zakresie wprowadzonych korekt, zakresu inwestycji oraz bieżącego postępu prac.

tel. 722 22 00 88 (poniedziałek – piątek, w godz. 08.00 – 16.00)

e-mail: info@tramwajdomistrzejowic.pl

www.tramwajdomistrzejowic.pl




VII Rada Budowy tramwaju do Mistrzejowic, KST4 w dn. 18.01.2024, Dzielnica III i Dzielnica

źródło: ZDMK.pl

Czytaj dalej

Czym jest czasowa organizacja ruchu – wyjaśniamy

Budowa linii tramwajowej, nowych dróg, sieci podziemnych, ciągów dla pieszych i rowerzystów w samym środku miasta stanowi ogromne wyzwanie. Aby sprawnie zarządzać ruchem drogowym w trakcie prowadzenia prac, konieczne jest zastosowanie czasowej organizacji ruchu.

Kiedy wprowadzana jest czasowa organizacja ruchu?

Czasowa organizacja ruchu wprowadzana jest w związku z koniecznością realizacji prac budowlanych, które ingerują w pas drogowy. Przy jej tworzeniu bierze się pod uwagę m.in. kolejność wykonywania prac, ich zgodność z planami właścicieli sieci podziemnych (gazowych, wodociągowych, ciepłowniczych czy energetycznych), zastosowaną technologię robót oraz bezpieczeństwo uczestników ruchu.

Prace przy dużych miejskich inwestycjach infrastrukturalnych wymagają etapowania, aby zapewnić odpowiednią kolejność przebudowy poszczególnych elementów infrastruktury przy jednoczesnym zachowaniu możliwej płynności ruchu na ulicach i zminimalizowaniu utrudnień. Warto podkreślić, że poszczególne etapy zmian planowane są jeszcze przed rozpoczęciem budowy, jednak podlegają one bieżącym korektom wydawanym przez Miejskiego Inżyniera Ruchu, nawet w trakcie ich obowiązywania.

Kim jest Miejski Inżynier Ruchu?

Czasową organizację ruchu zatwierdza Miejski Inżynier Ruchu (MIR) po zaopiniowaniu projektu przez Policję, Zarząd Dróg Miasta Krakowa i Zarząd Transportu Publicznego. Analizuje on otrzymane dokumenty nie tylko pod kątem zgodności z obowiązującym prawem, lecz także z perspektywy potrzeb mieszkańców Krakowa. Stanowi to wyzwanie, gdyż wymaga odnalezienia złotego środka i planowania organizacji ruchu tak, aby umożliwić przeprowadzanie remontów i inwestycji, przy jednoczesnej minimalizacji utrudnień dla mieszkańców. W celu poprawy bezpieczeństwa lub usprawnienia ruchu Miejski Inżynier Ruchu może wprowadzić zmiany do funkcjonującej już w terenie czasowej organizacji ruchu.

Jak się to robi?

Czasowa organizacja ruchu to zawsze rodzaj kompromisu, który stara się znaleźć równowagę między różnymi potrzebami i oczekiwaniami uczestników ruchu drogowego. Każdy z nas podróżuje w różny sposób – samochodem, pieszo czy na rowerze, inni korzystają z transportu publicznego.

Projektanci czasowej organizacji ruchu starają się uwzględnić te zróżnicowane potrzeby, aby minimalizować zakłócenia. Jednakże, ze względu na ograniczone zasoby – głównie ograniczenia przestrzenne – przy tak dużych inwestycjach czasowe organizacje ruchu zawsze będą powodowały uciążliwości dla wszystkich uczestników ruchu.

Czasowa organizacja ruchu odgrywa kluczową rolę w zapewnieniu bezpieczeństwa podczas prac budowlanych. To nie tylko kwestia pracowników Wykonawcy, ale także troski o uczestników ruchu – kierowców, pieszych i rowerzystów. Z pozoru niewielkie zmiany, takie jak zwężenia czy ograniczenia prędkości, pełnią istotną funkcję. Nawet jeśli nie ma bezpośrednich robót w danym miejscu, te regulacje mają zasadnicze znaczenie w minimalizowaniu ryzyka wypadków i utrzymaniu bezpiecznych odległości pomiędzy pojazdami.

Generalne zasady organizacji ruchu w czasie budowy

  • O zmianach organizacji ruchu kołowego mieszkańcy będą informowani 7 dni wcześniej. Informacje będą dostępne m.in. na naszej stronie internetowej, w mediach społecznościowych, w radiu, prasie oraz na tablicach informacyjnych rozwieszonych w mieście.
  • W planach mamy minimum 10 zasadniczych etapów tymczasowej organizacji ruchu, ale każdy z nich będzie podzielony na podetapy, zakładające stosunkowo niewielkie modyfikacje
  • Niemal przez cały okres budowy utrudnienia w ruchu będą występowały w rejonie odcinka tunelowego, a więc przy rondzie Polsadu, na ulicach Młyńskiej i Lublańskiej; na pozostałych odcinkach ograniczenia będą występowały tymczasowo na różnych etapach budowy
  • Poszczególne projekty tymczasowej organizacji ruchu będą każdorazowo konsultowane i uzgadniane z rozmaitymi instytucjami, m.in. policją, Miejskim Inżynierem Ruchu, zarządcą drogi czy organizatorem transportu publicznego
Czytaj dalej

Czasowa organizacja ruchu (etap 2.3) – projekt gotowy, czekamy na zatwierdzenie!

W związku z trwającą budową tunelu, którym będzie poprowadzona trasa tramwaju do Mistrzejowic, od drugiej połowy lutego kierowców czekają zmiany w ruchu. Projekt czasowej organizacji ruchu (etap 2.3) został już przygotowany i przekazany służbom miejskim. W oczekiwaniu na ich ocenę i zatwierdzenie, przedstawiamy przygotowaną dokumentację.

Zanim zmiany zostaną wprowadzone i zaczną obowiązywać, czasową organizację ruchu musi zatwierdzić jeszcze Miejski Inżynier Ruchu (MIR), po zaopiniowaniu projektu przez służby miejskie, tj. Policję, Zarząd Dróg Miasta Krakowa i Zarząd Transportu Publicznego. Proces  jest w toku, jednak już  udostępniamy  mieszkańcom  Krakowa pierwsze informacje dotyczące przewidywanych zmian. Przedstawiony projekt może ułatwić zrozumienie przyszłych zmian w ruchu drogowym:

  • Na ul. Lublańskiej ruch pomiędzy rondem Polsad i rondem Barei obywać się będzie po zachodniej jezdni, na której wyznaczone będzie po jednym pasie ruchu dla każdego kierunku.
  • Wschodnia jezdnia ul. Lublańskiej od ronda Polsad do ronda Barei – będzie CAŁKOWICIE WYŁĄCZONA.
  • Ponadto, ruch pojazdów od i do al. Bora-Komorowskiego zostanie przekierowany na tymczasowe skrzyżowanie z ul. Lublańską na wysokość wyjazdu z ul. Promienistych

Zmiany w organizacji ruchu związane będą z kontynuacją głębienia ścian szczelinowych.

Jednocześnie przypominamy – projekt NIE JEST jeszcze ostateczny i podlega obecnie opiniowaniu przez ZDMK, ZTP, MPK oraz Policję i zatwierdzeniu Miejskiego Inżyniera Ruchu. Przedstawione zmiany znajdują się w fazie oceny i mogą podlegać pewnym modyfikacjom.  Informajca publikowana jest w związku z Państwa prośbami, by tego typu materiały, nawet w wersji nieostatecznej, publikować jak najwcześniej. Ostateczny plan COR (etap 2.3) przedstawimy 7 dni wcześniej, poprzez naszą stronę internetową, media społecznościowe, radio, prasę oraz tablice informacyjne rozmieszczone na terenie inwestycji.


Czytaj dalej

Zmiany w rejonie Ronda Polsad

Odpowiadając na zgłoszenia i potrzeby kierowców, od 11 stycznia wprowadzone zostaną pewne modyfikacje w obowiązującej czasowej organizacji ruchu. Zmiany te obejmować będą fragment ul. Lublańskiej oraz al. Bora-Komorowskiego.

Na części ul. Lublańskiej, jadąc od ronda Barei w kierunku ronda Polsad, wyznaczone zostaną dwa pasy ruchu – jeden pas do skrętu w prawo oraz jeden pas do jazdy na wprost. Prosimy o zwrócenie szczególnej uwagi na pieszych, którzy będą tamtędy przechodzić.

Na al. Bora-Komorowskiego, przy dojeździe do ronda Polsad, pas do jazdy na wprost zostanie nieznacznie skorygowany za pomocą odpowiednich oznakowań.

Ponadto, w celu zapewnienia sprawnego przebiegu prac budowlanych, zostanie wyznaczony dodatkowy zjazd przy sklepie Castorama, służący wyłącznie jako dojazd dla pojazdów budowlanych oraz dostaw do CH Castorama. Ruch pieszy będzie odbywał się bez zmian, tak jak do tej pory.

Czytaj dalej

Zmiany w rejonie Ronda Polsad

Odpowiadając na zgłoszenia i potrzeby kierowców, od 11 stycznia wprowadzone zostaną pewne modyfikacje w obowiązującej czasowej organizacji ruchu. Zmiany te obejmować będą fragment ul. Lublańskiej oraz al. Bora-Komorowskiego.

Na części ul. Lublańskiej, jadąc od ronda Barei w kierunku ronda Polsad, wyznaczone zostaną dwa pasy ruchu – jeden pas do skrętu w prawo oraz jeden pas do jazdy na wprost. Prosimy o zwrócenie szczególnej uwagi na pieszych, którzy będą tamtędy przechodzić.

Na al. Bora-Komorowskiego, przy dojeździe do ronda Polsad, pas do jazdy na wprost zostanie nieznacznie skorygowany za pomocą odpowiednich oznakowań.

Ponadto, w celu zapewnienia sprawnego przebiegu prac budowlanych, zostanie wyznaczony dodatkowy zjazd przy sklepie Castorama, służący wyłącznie jako dojazd dla pojazdów budowlanych oraz dostaw do CH Castorama. Ruch pieszy będzie odbywał się bez zmian, tak jak do tej pory.

Czytaj dalej

Jak wyglądało nasze ostatnie 12 miesięcy?

Rok 2023 upłynął pod znakiem wielu wyzwań na budowie Krakowskiego Szybkiego Tramwaju do Mistrzejowic. Przygotowaliśmy dla was zestawienie najistotniejszych wydarzeń minionego roku.

Nowy rok rozpoczęliśmy od pozytywnego wydarzenia – 30 stycznia podpisaliśmy umowę bezpośrednią, dotyczącą IV etapu rozbudowy Krakowskiego Szybkiego Tramwaju. To zakończenie kilkuletnich prac dokumentacyjnych i prac nad sfinansowaniem największego w Polsce projektu transportowego.

9 maja, otrzymaliśmy Zezwolenie na Realizację Inwestycji Drogowej (ZRID). Uzyskanie ZRID-u było dla nas kamieniem milowy, otwierającym drogę do rozpoczęcia budowy linii tramwajowej. Więcej: [link]

Budowa Szybkiego Tramwaju IV w Krakowie spotkała się z intensywnymi reakcjami społecznymi. W związku z tym podjęliśmy wysiłki w celu złagodzenia obaw mieszkańców. Odbył się szereg spotkań konsultacyjnych, podczas których zebrane zostały opinie i uwagi lokalnej społeczności. Dążąc do uwzględnienia głosu mieszkańców, dokonaliśmy modyfikacji projektu, mających na celu minimalizację negatywnego wpływu inwestycji na otaczające środowisko oraz komfort codziennego życia mieszkańców. Od jesieni mieszkańcy biorą również udział w radach budowy (najpierw raz w miesiącu, następnie w cyklach dwutygodniowych).

W czerwcu wprowadziliśmy I etap czasowej organizacji ruchu, a od lipca rozpoczęliśmy prace przygotowawcze związane z przebudową infrastruktury i budową linii tramwajowej. Całe lato upłynęło nam na intensywnych przygotowaniach terenu, obejmującym m.in. wyburzenia, wycinkę drzew kolidujących z planowaną infrastrukturą oraz prace związane z przebudową sieci podziemnych.

Wrzesień rozpoczęliśmy od spotkania z mieszkańcami. Rady Budowy, w których uczestniczy strona społeczna, to doskonała okazja, by móc dowiedzieć się bezpośrednio od przedstawicieli Partnera Prywatnego oraz Podmiotów samorządowych o prowadzonej inwestycji.

Początkiem jesieni rozpoczęły się przygotowania do budowy podziemnego przystanku „Rondo Polsad”. W pierwszej kolejności skoncentrowaliśmy się na wykonywaniu niezbędnych przekopów kontrolnych oraz przygotowaniu platform roboczych pod głębiarkę. Do końca września prowadziliśmy także oględziny budynków i mieszkań znajdujących się w strefie oddziaływania inwestycji. Od lipca udało się nam zinwentaryzować blisko 500 mieszkań.

W pierwszym tygodniu października w okolicy Estakady im. Mateusza Iżyckiego, przystąpiliśmy do zasadniczej części robót geotechnicznych oraz rozpoczęliśmy wykopy o głębokości przekraczającej 20 metrów, tworząc ściany szczelinowe stacji podziemnej „Rondo Polsad”. Więcej o tym czym są ściany szczelinowe znajdziecie: [link]

Od 21 października mieszkańców północnej części Krakowa obowiązuje 2 etap tymczasowej organizacji ruchu, związany z przebudową sieci podziemnych oraz budową tunelu. Zamknięcia i zwężenia pasów drogowych, zmiany relacji z pierwszeństwem przejazdów czy odcinkowe wyłączenia ciągów pieszych i rowerowych obejmują ulice Lublańską, Młyńską oraz aleje Bora Komorowskiego. Natomiast od 18 listopada dodatkowe zamknięcia oraz zwężenia pasów jezdni pojawiły się na ul. Meissnera oraz ul. Młyńskiej. Więcej: [link]

W tym samym czasie na naszym placu budowy pojawiła się głębiarka “Lucjan”, co oznaczało powrót do głębienia ścian szczelinowych oraz budowy podziemnego przystanku “Rondo Polsad”. Więcej: [link]

W przedostatnim miesiącu roku odwiedziliśmy również przedszkola w ramach edukacyjnych warsztatów “Mali mistrzowie – tramwajem do Mistrzejowic”. Poprzez zabawę pokazywaliśmy najmłodszym jak wygląda budowa linii tramwajowej oraz omawialiśmy kwestie bezpieczeństwa obowiązujące na budowie. Więcej: [link]

W grudniu skupiliśmy się na realizacji projektu budowy stacji  “Rondo Polsad”. Rozpoczęliśmy także prace na rondzie Młyńskim, w tym budowę platform roboczych dla stacji “Rondo Młyńskie”, budowę wyjść ze stacji komory rozjazdowej dla pre-metra – w zakresie ścian szczelinowych oraz budowę nowego Sudołu Dominikańskiego.

Mijający rok to czas, w którym rozpoczęliśmy zasadnicze prace nad budową linii tramwajowej do Mistrzejowic. W nadchodzącym 2024 roku praca będzie kontynuowana, a jej efekty staną się jeszcze bardziej widoczne. Skupimy się na budowie tunelu, który przebiegać będzie pod rondem Młyńskim i rondem Polsadu, przebudowie i budowie Sudołu Dominikńskiego oraz infrastruktury podziemnej.

Czytaj dalej

Chwilowe utrudniania w ruchu

W najbliższą środę, 29 listopada, przy rondzie Polsadu kierowców czekają utrudnienia. Czasowe zamknięcia pasów związane będą z pogrążaniem stalowych grodzic.

Pogrążanie stalowych grodzi to proces zagłębiania w grunt długich, charakterystycznie wygiętych blach, tworzących pionowe ściany oporowe. Grodzie są wbijane w grunt za pomocą specjalistycznego sprzętu,  tzw. wibromłotów hydraulicznych, a następnie łączone, tworząc stabilną barierę. Ta technika jest stosowana do stabilizacji terenu, ochrony brzegów wodnych i tworzenia ścian oporowych w budownictwie.

Na czas przeprowadzanych prac tymczasowe utrudnienia i chwilowe wstrzymania ruchu będą występować pomiędzy ulicą Miechowity a wjazdem na Rondo Polsadu od strony zachodniej .

Utrudnienia rozpoczną się o godzinie 7:00 i potrwają do 16:00.
